假山制作教程,水泥假山制作已經在中國發展多年,但假山制作教程卻沒有正規但范本,很多的教學方式都是言傳身教,各種配方也是多如牛毛,沒有一個詳細的范本,北京廠家在培訓本公司的美工時,逐步總結了一套切實可用的假山制作教程范本。
按照北京廠家的假山制作教程規定,步就是地基的設計和制作,地基是往往被人忽視的地方,如果是普通的展示假山,沒有水系及人員攀爬的設施,地基可以相對簡單,但是如果是長期有人員進出假山內部,那么地基就要嚴格的按照標準制作了。
假山制作教程一、材料規格與規范要求
1.P.C 425復合硅酸鹽水泥 (國標): GB/T 175-2007
水泥塑石的基層砂漿添加(抗堿纖維3% 抗風化劑)
水泥塑石的中層砂漿添加(抗堿纖維3% 0.05%引氣劑)
水泥塑石的面層砂漿添加(防風化劑 1.5-2%緩凝劑)
2.鋼龍骨結構
1)按照北京廠家假山制作教程規定主體結構按照設計院結構設計承重要求采用:L型鍍鋅角鋼 標準 AWSd1
2)涂層要求:鍍鋅噴涂工藝 標準AWSd1
3.鋼筋材料
1)鋼筋:符合 ASTM A 615, Grade 40. 國標GB/T 700-2006
2)鋼筋直徑 6mm~10mm熱鍍鋅工藝涂層
4.鍍鋅鋼網(國標)
1)制品熱鍍鋅層技術要求 GB/T 13912-92
2)抗堿性鍍鋅鋼網
?
5.抗堿底漆
1)立邦抗堿底漆(必須具備抗水泥降解性,抗碳化,抗粉化,優異的防水性能)
2)涂層厚度:50-100微米(1-2遍工序)
6.著色面漆
1)立邦涂料
2)按照GB/T 9755(合成樹脂乳液外墻涂料)標準的規定施工
3)著色標準流程為:面漆2-3遍,局部效果4-5遍或者以上直至滿足藝術指導要求為止
4)每次上色厚度約為40-50微米
5)使用渦流涂層測厚儀進行檢測厚度。
7.罩面漆
1)立邦氟碳漆
2)假山制作教程施工要求:涂 刷 滾筒 噴槍噴涂均可,每次厚度不低于50微米
3)保護漆2-3遍施工
4) 使用渦流涂層測厚儀進行檢測厚度。
假山制作教程二、施工流程

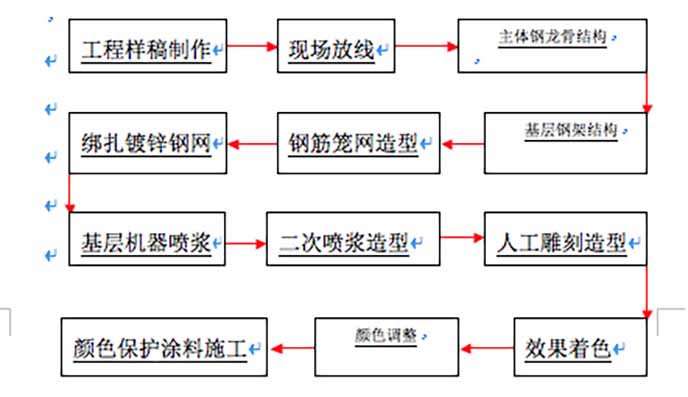

按設計要求施工直塑假山、塑石、塑樹造型施工流程如下:
假山制作教程三、造型技術工種配備,北京廠家對人員要求為的嚴格,每個工地按假山制作教程要求要嚴格遵守人員配置要求。
1)高級雕塑師(現場考核)占施工隊伍比例20%;
2)雕塑技工(現場考核)占施工隊伍比例40%;
3)熟練塑石泥工占施工隊伍比例40%;
4) 特殊工種需持證上崗(電工、焊工)。
5) 每個標段安排一位藝術總監。
假山制作教程四、工藝技術標準

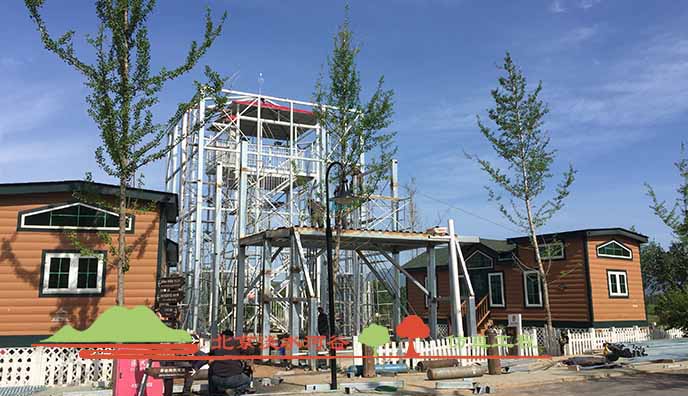

假山制作教程1.基層骨架施工

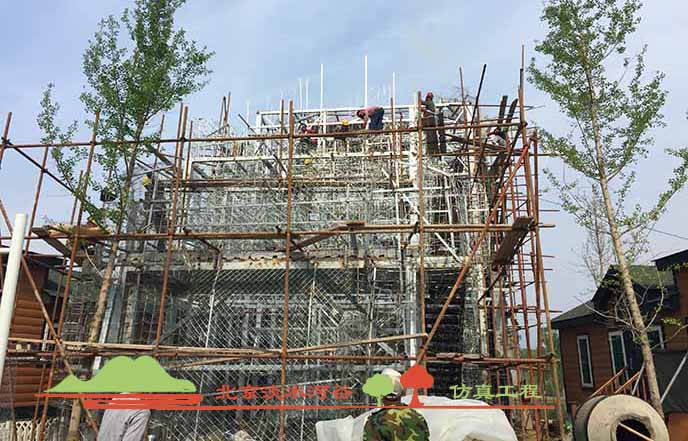

1)按設計要求制作安裝骨架
2)按施工規范進行除銹防腐處理
3)在鋼筋骨架完成基礎上捆扎固位鍍鋅鋼網片
4)然后按設計要求進行自檢,并填報隱蔽驗收記錄和隱蔽前各專業會簽,再組織監理(甲方代表)驗收。
2.基礎抹灰施工
1)鋼骨架施工驗收合格后,對基礎進行打底施工
2)打底灰:標準要求30MM左右小扒子拉上橫紋,從打底灰開始,到每層抹灰,每次下班前,必須澆水一 遍。

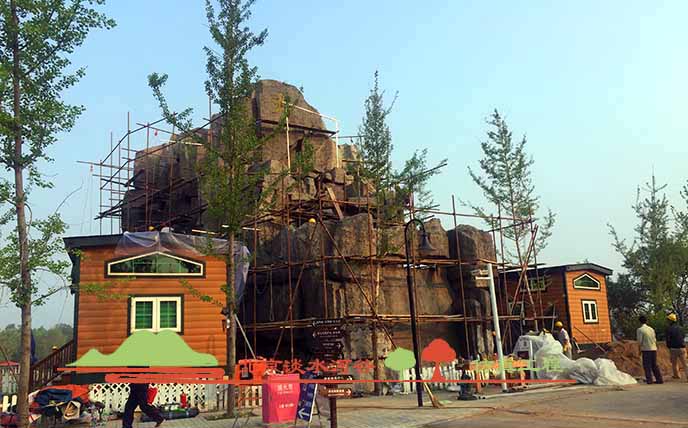

假山制作教程3.人工效果雕刻施工
1)按設計圖紙要求在塑造基礎上進行大體的塑造效果層面,厚度要求30mm左右表面用小扒子拉上橫紋
2)然后再對表面的造型進行細部雕刻,厚度要求30mm左右
3)面層砂漿根據塑造物體基本主色調加入礦物顏料配比在5%左右,進行肌理效果雕刻。施工完畢后根據天氣情況灑水養護或用薄膜覆蓋做保水保養。
4.效果調整面層清潔
1)造型抹灰完后按設計圖紙進行自檢,根據自檢結果進行效果層面調整
2)面層高壓水槍清潔完成自檢合格后,填寫外形驗收記錄,并組織監理(甲方代表)驗收。
5.效果著色,北京廠家假山制作教程對顏色的使用也做了嚴格的規定。
1)抗堿底漆,著色厚度100微米
2)層面漆,著色厚度40-50微米
3)第二層面漆,著色厚度40-50微米
4)第三層面漆,著色厚度40-50微米
5)第五層面漆,著色厚度40-50微米
6)合成脂類保護漆,噴涂厚度150微米
7)使用渦流涂層測厚儀進行檢測厚度。
8)整體顏色效果按照設計圖紙要求進行自檢合格后,填寫顏色驗收記錄,并組織監理(甲方代表)驗收。
北京廠家的假山制作教程在水泥假山制作的各個環節都有詳細的規定,使施工方和甲方都有據可查,有法可依,不會發生不必要的爭執。而且施工的工人也有書面的章法可用,
